令和6年度 秋期 プロジェクトマネージャ試験 午前II 問4

EVM で管理しているプロジェクトがある。図は、プロジェクトの開始日から完了予定日までの期間の半分が経過した時点での状況である。完成時総予算(BAC)どおりに完了させるために達成することが必要となるコスト効率の指標である残作業効率指数(TCPI)の値はどれか。ここで、TCPI は小数第 2 位を四捨五入するものとする。

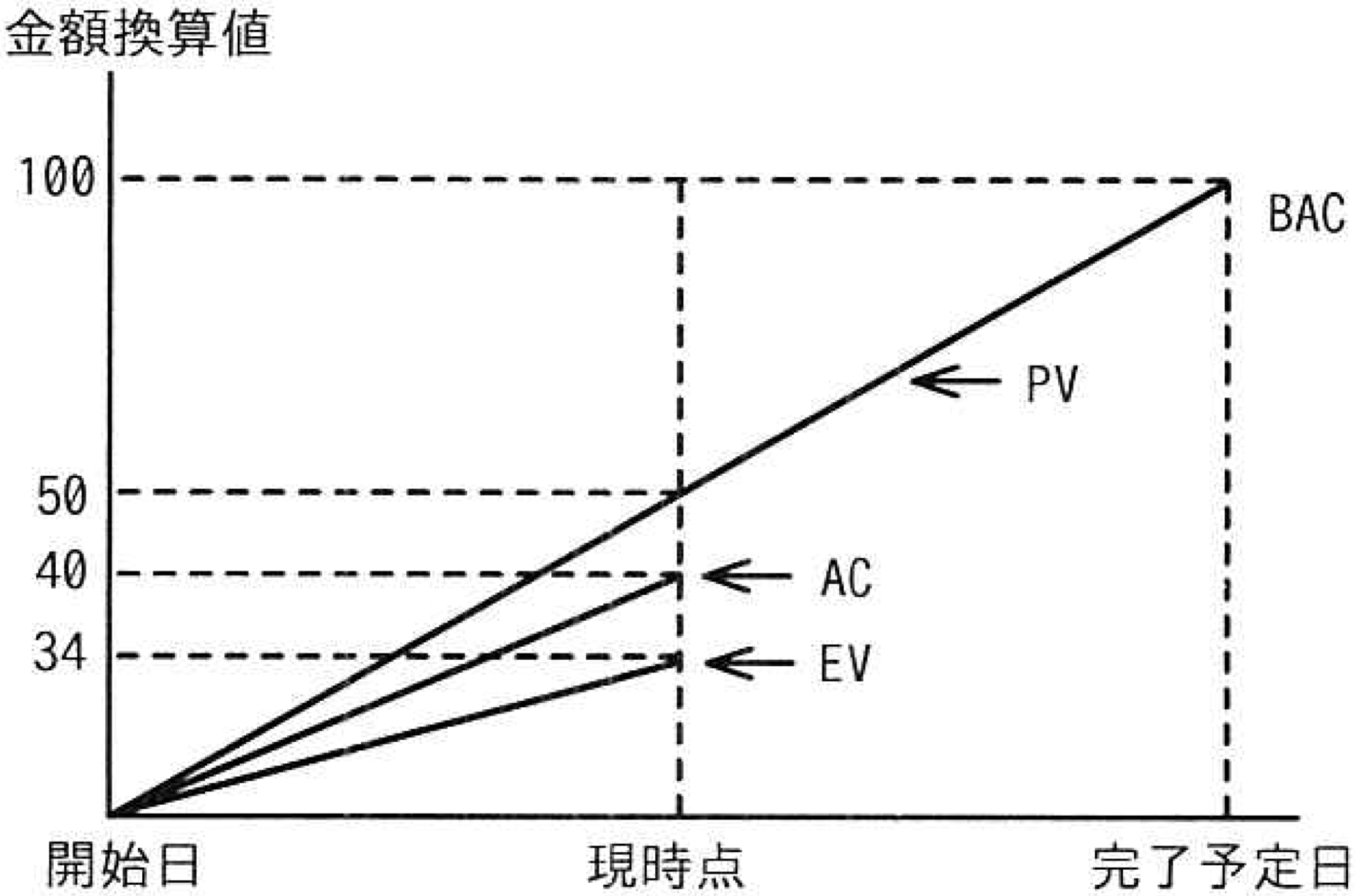

問題の図

キーボード:1〜4 で解答 → 次の問題 ← 前の問題

正解と解説を見る

正解:ウ

残作業効率指数(TCPI)の計算式は以下の通りです:

TCPI = (BAC - EV) / (BAC - AC)

  • BAC(完成時総予算): 問題の図より 100
  • EV(出来高): 問題の図より 34
  • AC(実コスト): 問題の図より 40

これらを計算式に当てはめます。

TCPI = (100 - 34) / (100 - 40)
TCPI = 66 / 60
TCPI = 1.1

よって、正解は ウ です。


答え

ウ: 1.1

出典:令和6年度 秋期 プロジェクトマネージャ試験 午前II 問4
