令和6年度 秋期 プロジェクトマネージャ試験 午前II 問6

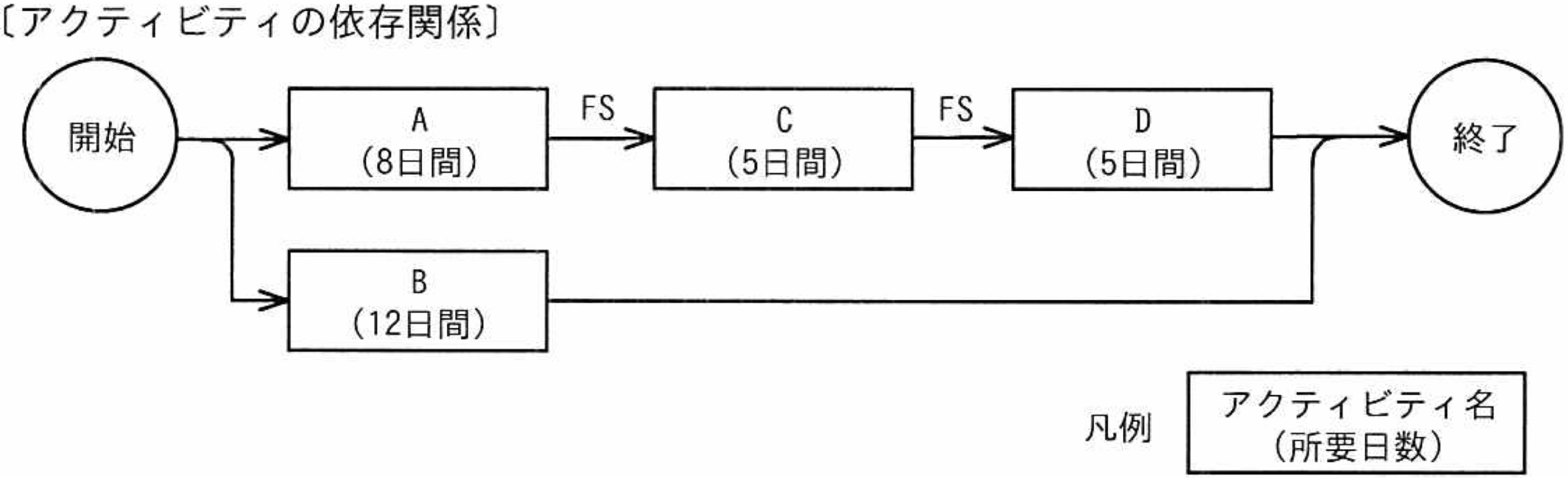

四つのアクティビティ A~D によって実行する開発プロジェクトがある。図は、各アクティビティの PDM(プレジデンスダイアグラム法)による依存関係を表す。条件に従ってアクティビティを実行するとき、この開発プロジェクトの最少所要日数は何日か。

〔条件〕
・各アクティビティは、最終 3 日間に、連続して試験設備を使用する。
・試験設備は 1 台であって、同時に複数のアクティビティが使用することはできない。
・試験設備以外の資源にアクティビティ間の競合はない。
キーボード:1〜4 で解答 → 次の問題 ← 前の問題
正解と解説を見る
解答する前に解説を開いたので、この問題は「見て解いた」として記録します(正解数には入りません)。
正解:イ
1. 各アクティビティと依存関係の確認
- アクティビティ A: 所要日数8日、開始点に依存。
- アクティビティ B: 所要日数12日、開始点に依存。
- アクティビティ C: 所要日数5日、A終了後に開始。
- アクティビティ D: 所要日数5日、C終了後に開始。
2. 試験設備使用の競合を考慮せずスケジュールを組む場合
- アクティビティ A → C → D の経路で 18日。
- アクティビティ B の終了は12日目。
この場合、試験設備の使用が重複します。
3. 試験設備使用の調整 試験設備は1台しかないため、各アクティビティの最終3日間が重ならないようにスケジュールを調整します。
- A(8日間)は最終3日間(6~8日目)に試験設備を使用。
- B(12日間)は最終3日間(14~16日目)に試験設備を使用。
- C(5日間)はA終了後の9日目に開始可能で、最終3日間(11~13日目)に試験設備を使用。
- D(5日間)はC終了後の15日目から開始可能で、最終3日間(17~19日目)に試験設備を使用。
4. プロジェクト全体の最少所要日数 試験設備の使用を考慮すると、最短所要日数は 19日 になります。
答え
イ: 19
出典:令和6年度 秋期 プロジェクトマネージャ試験 午前II 問6
