平成23年度 春期 プロジェクトマネージャ試験 午前II 問20

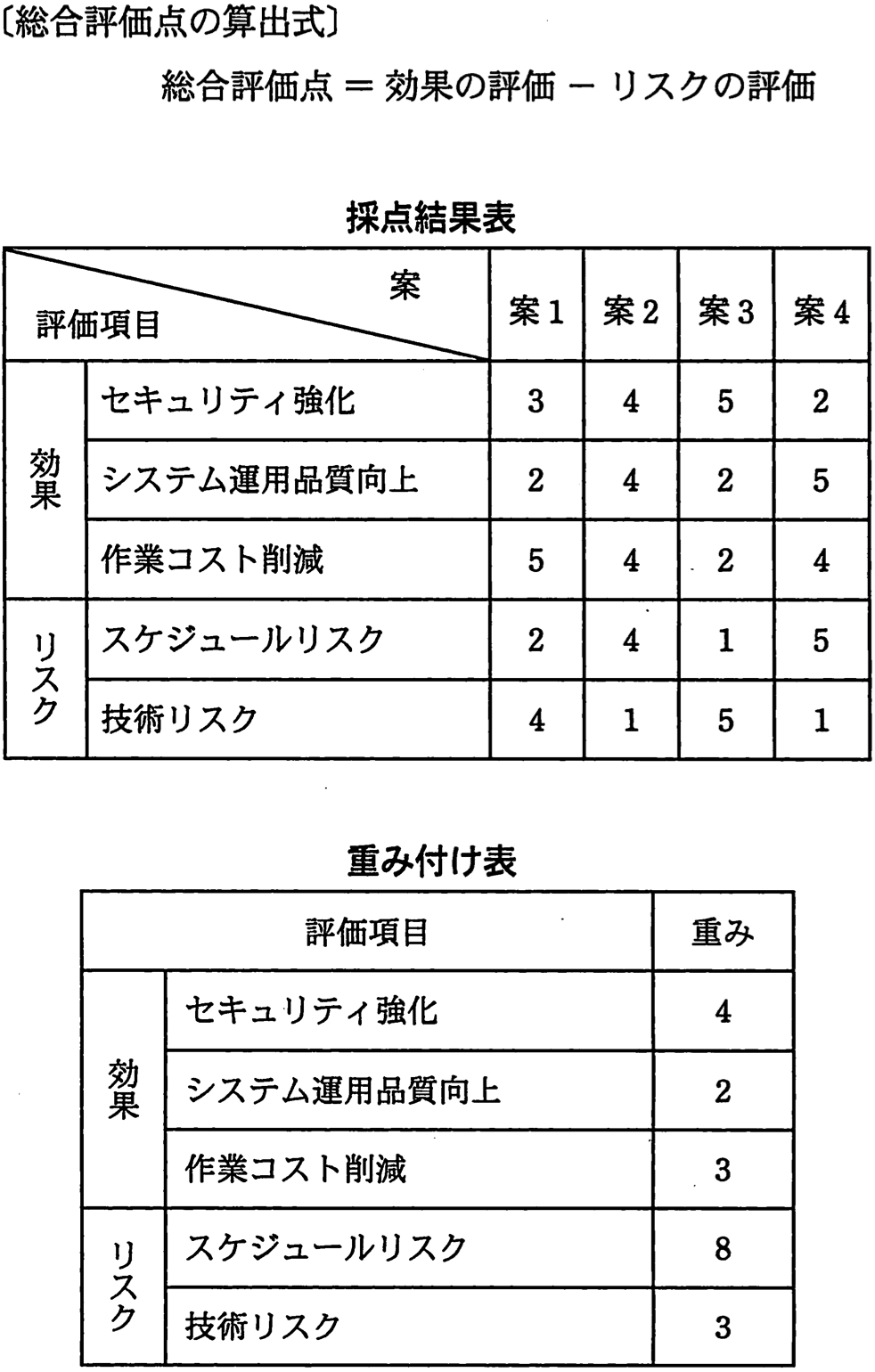

システムの改善に向けて提案された案1〜4について、評価項目を設定して採点した結果を、採点結果表に示す。効果及びリスクについては5段階評価とし、それぞれの評価項目の重要度に応じて、重み付け表に示すとおりの重み付けを行った上で、次式で総合評価点を算出する。総合評価点が最も高い改善案はどれか。
総合評価点 = 効果の総評価点 − リスクの総評価点

キーボード:1〜4 で解答 → 次の問題 ← 前の問題
正解と解説を見る
解答する前に解説を開いたので、この問題は「見て解いた」として記録します(正解数には入りません)。
正解:ウ
-
計算方法: - 各案について、評価点に重みを掛け算出する。 - 効果の総得点 = 各効果の評価点 × 重み の合計。 - リスクの総得点 = 各リスクの評価点 × 重み の合計。 - 総合評価点 = 効果の総得点 - リスクの総得点。
-
重み付け表に基づき、各案の計算を行う。 - 効果の項目(セキュリティ強化、システム運用品質向上、作業コスト削減)の重みはそれぞれ4、2、3。 - リスクの項目(スケジュールリスク、技術リスク)の重みはそれぞれ8、3。
案1の計算:
- 効果 = (3×4) + (2×2) + (5×3) = 12 + 4 + 15 = 31
- リスク = (2×8) + (4×3) = 16 + 12 = 28
- 総合評価点 = 31 - 28 = 3
案2の計算:
- 効果 = (4×4) + (4×2) + (4×3) = 16 + 8 + 12 = 36
- リスク = (4×8) + (1×3) = 32 + 3 = 35
- 総合評価点 = 36 - 35 = 1
案3の計算:
- 効果 = (5×4) + (2×2) + (2×3) = 20 + 4 + 6 = 30
- リスク = (1×8) + (5×3) = 8 + 15 = 23
- 総合評価点 = 30 - 23 = 7
案4の計算:
- 効果 = (2×4) + (5×2) + (4×3) = 8 + 10 + 12 = 30
- リスク = (5×8) + (1×3) = 40 + 3 = 43
- 総合評価点 = 30 - 43 = -13
答え
ウ: 案3
出典:平成23年度 春期 プロジェクトマネージャ試験 午前II 問20
