令和4年度秋期 問9 / 25

令和4年度 秋期 プロジェクトマネージャ試験 午前II 問9

図のアローダイアグラムから読み取れることとして,適切なものはどれか。ここで,プロジェクトの開始日を1日目とする。

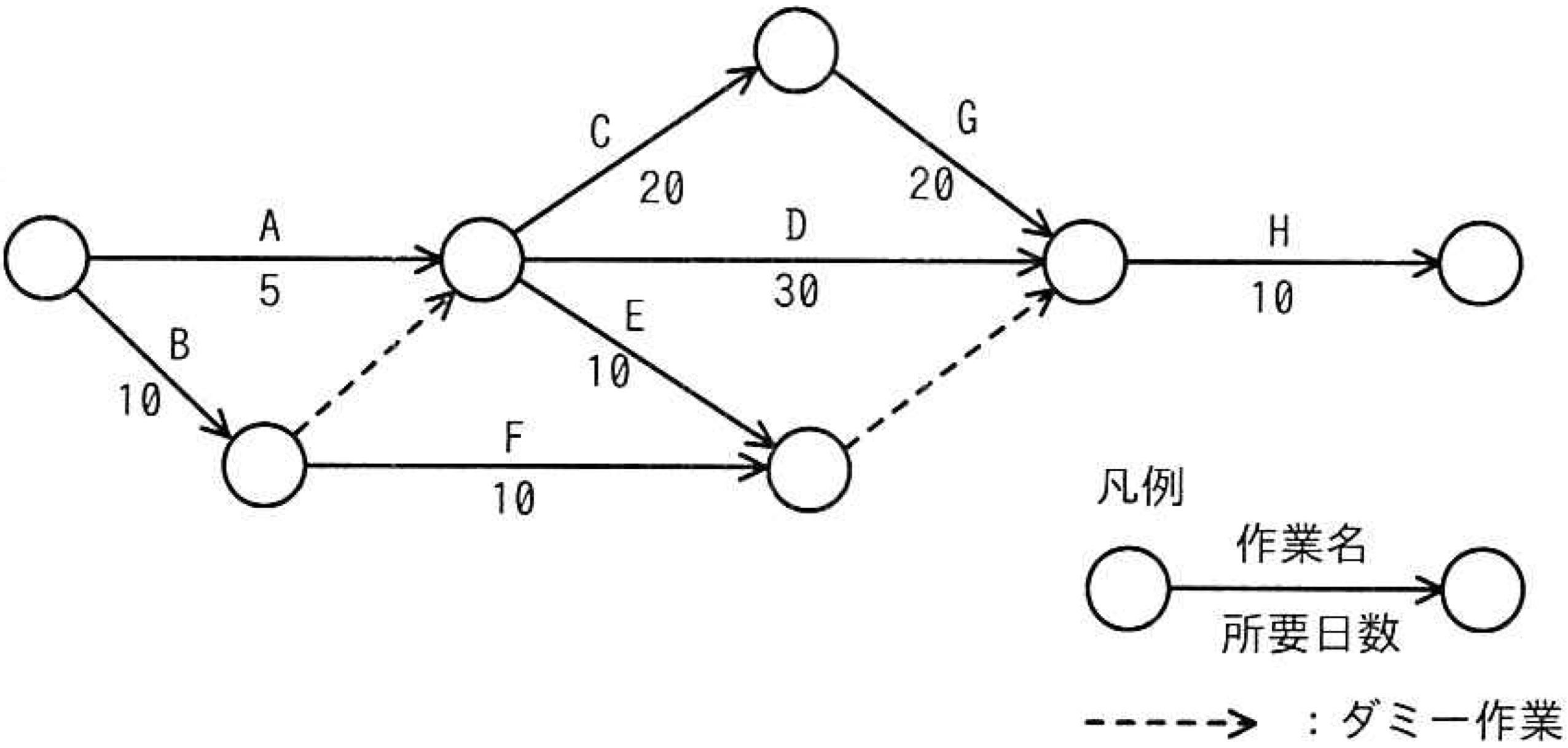

問題の図

キーボード:1〜4 で解答 → 次の問題 ← 前の問題

正解と解説を見る

正解:ウ

アローダイアグラムを分析し、各選択肢の正誤を判断します。

  1. クリティカルパスの特定: - 経路1: 開始 → A (5日) → C (20日) → G (20日) → H (10日) → 終了
    • 所要日数: 5 + 20 + 20 + 10 = 55日
    • 経路2: 開始 → A (5日) → D (30日) → H (10日) → 終了
    • 所要日数: 5 + 30 + 10 = 45日
    • 経路3: 開始 → A (5日) → E (10日) → H (10日) → 終了
    • 所要日数: 5 + 10 + 10 = 25日
    • 経路4: 開始 → B (10日) → C (20日) → G (20日) → H (10日) → 終了
    • 所要日数: 10 + 20 + 20 + 10 = 60日
    • 経路5: 開始 → B (10日) → D (30日) → H (10日) → 終了
    • 所要日数: 10 + 30 + 10 = 50日
    • 経路6: 開始 → B (10日) → E (10日) → H (10日) → 終了
    • 所要日数: 10 + 10 + 10 = 30日
    • 経路7: 開始 → B (10日) → F (10日) → H (10日) → 終了
    • 所要日数: 10 + 10 + 10 = 30日

最も所要日数が長い経路は「開始 → B → C → G → H → 終了」で、所要日数は60日です。したがって、クリティカルパスはこの経路となります。

  1. 各選択肢の検証: - ア: 作業Cを最も早く開始できるのは6日目である。
    • 誤り。作業Cは作業Aと作業Bの両方が完了した後に開始できます。作業Aは5日、作業Bは10日かかるため、作業Cを最も早く開始できるのは11日目となります。
    • イ: 作業Dはクリティカルパス上の作業である。
    • 誤り。クリティカルパスは「開始 → B → C → G → H → 終了」であり、作業Dは含まれていません。
    • ウ: 作業Eの総余裕時間は30日である。
    • 正しい。作業Eの最早開始日は、先行作業であるAとBの完了後の11日目。最遅開始日は、プロジェクト全体の最短完了日数(60日)から、作業Eと後続作業Hの所要日数(10日 + 10日 = 20日)を引いてプラス1した41日目。したがって、総余裕時間は41日 - 11日 = 30日です。
    • エ: 作業Fを最も遅く開始できるのは11日目である。
    • 誤り。作業Fの最早開始日は、先行作業であるBの完了後の11日目。最遅開始日は、プロジェクト全体の最短完了日数(60日)から、作業Fと後続作業Hの所要日数(10日 + 10日 = 20日)を引いてプラス1した41日目。したがって、作業Fを最も遅く開始できるのは41日目となります。

答え

ウ: 作業Eの総余裕時間は30日である。

出典:令和4年度 秋期 プロジェクトマネージャ試験 午前II 問9
