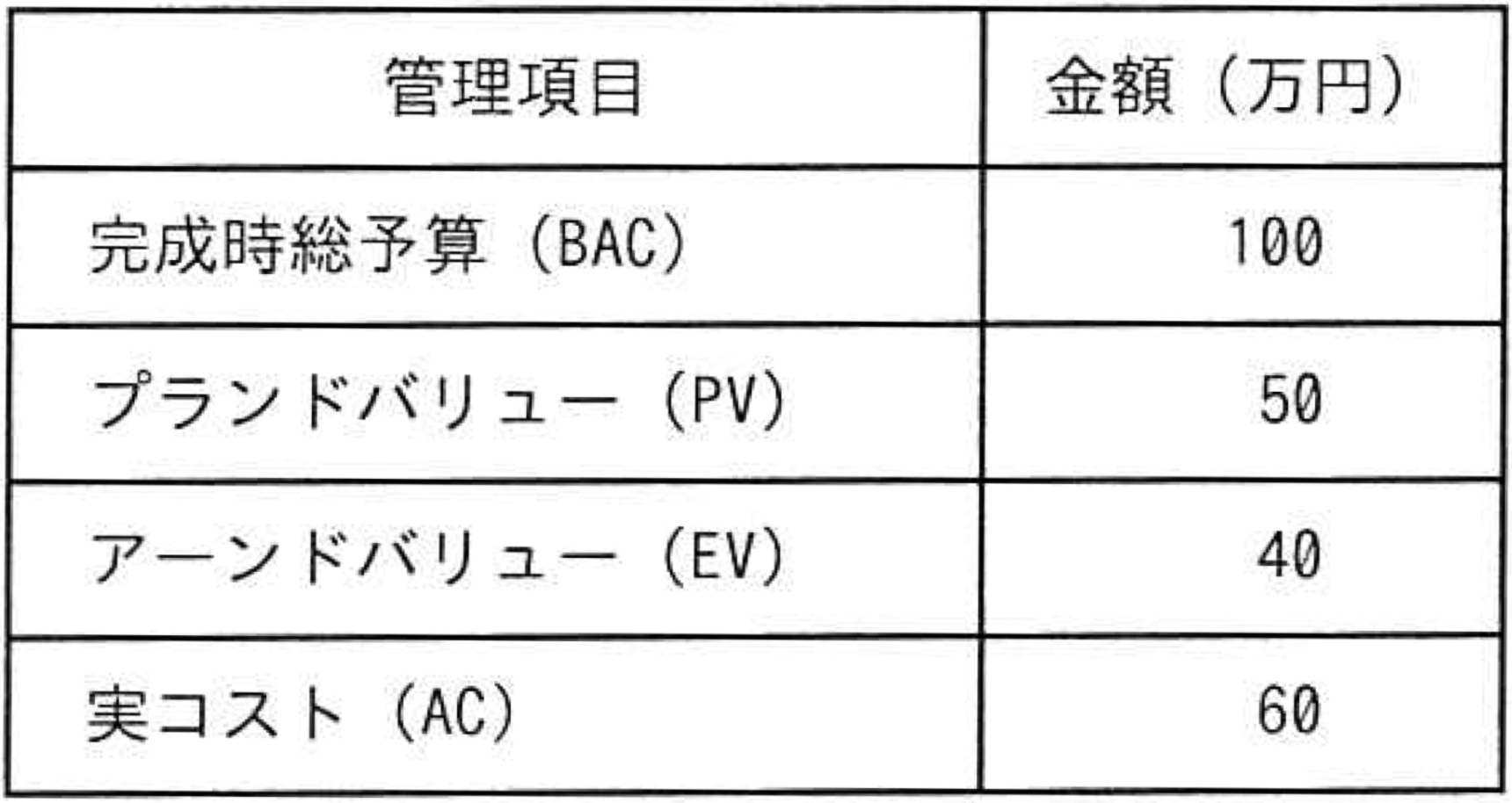

ある組織では、プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間10日間のプロジェクトの、5日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も続くとしたとき、完成時総コスト見積り(EAC)は何万円か。

キーボード:1〜4 で解答 → 次の問題 ← 前の問題
正解と解説を見る
解答する前に解説を開いたので、この問題は「見て解いた」として記録します(正解数には入りません)。
正解:エ
完成時総コスト見積り(EAC)は以下の式で計算します。
EAC = AC + (BAC - EV) / CPI
ここで、
- ACは「実コスト」
- BACは「完成時総予算」
- EVは「アーンドバリュー」
- CPIは「コスト効率指数」を意味し、以下の式で求めます。
CPI = EV / AC
-
CPIの計算: CPI = 40 ÷ 60 = 0.6667
-
EACの計算: EAC = 60 + (100 - 40) ÷ 0.6667
EAC = 60 + 60 ÷ 0.6667 ≈ 60 + 90 = 150
答え
エ: 150
